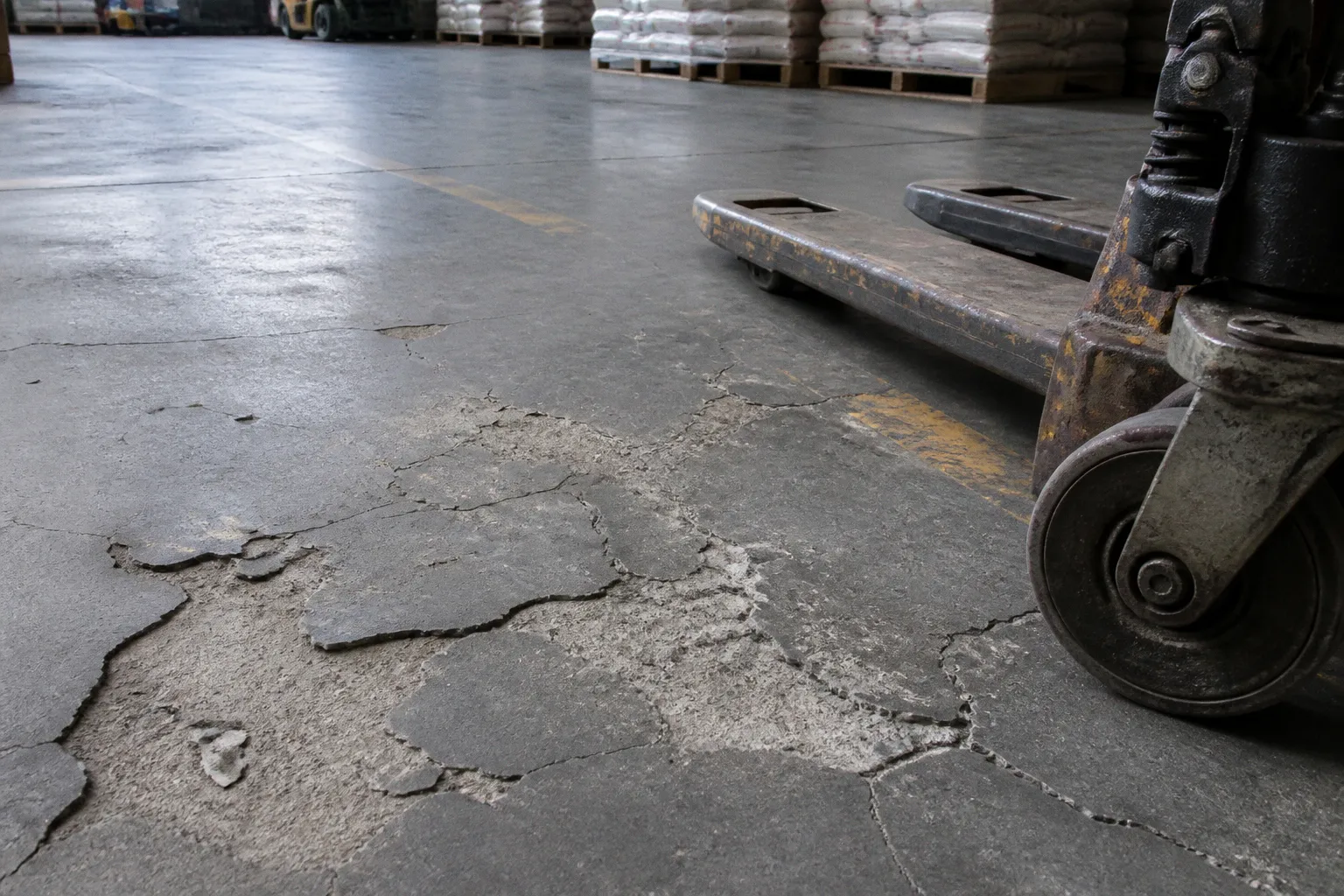

Xe nâng mới vận hành trong thời gian ngắn, lớp vữa mặt đã bong thành từng mảng, lộ cốt liệu thô bên dưới, kéo theo bụi và làm tăng rủi ro trượt bánh, hư hỏng hàng hóa cũng như gián đoạn khai thác.
Điểm khó của sự cố này là bề mặt có thể vẫn đẹp trong ngày bàn giao. Vết bong thường chỉ xuất hiện khi sàn phải chịu ma sát lặp lại, tải bánh xe tập trung và những tác động mà mắt thường không thể đánh giá qua một lần quan sát. Khi đó, câu hỏi không còn là có nên dùng bột tăng cứng hay không, mà là lớp tăng cứng đã thực sự liên kết với nền bê tông chưa.
Trong nhiều trường hợp, nguyên nhân nằm ở thời điểm xoa nền, độ se thực tế của bề mặt, cách rải bột và chế độ bảo dưỡng. Chất lượng bê tông nền, lượng hồ dầu nổi lên, điều kiện nhiệt ẩm và lịch đưa sàn vào sử dụng đều có thể làm thay đổi kết quả cuối cùng. Vì vậy, không nên quy toàn bộ sự cố cho một sản phẩm hoặc một công đoạn riêng lẻ.
Độ cứng bề mặt sàn bê tông không phải đặc tính có sẵn của vật liệu, mà là kết quả của một chuỗi quyết định kỹ thuật diễn ra ngay từ lúc đổ bê tông cho đến khi sàn bắt đầu chịu tải.
Giải mã hiện tượng bong tróc bề mặt sàn sau 5–7 ngày thi công
Khoảng thời gian 5–7 ngày sau khi thi công thường là lúc các điểm yếu của lớp mặt bắt đầu bộc lộ. Bê tông vẫn tiếp tục thủy hóa, trong khi bề mặt đã phải tiếp xúc với bánh xe, chân kệ, pallet, xe đẩy hoặc hoạt động vệ sinh. Nếu lớp vữa mặt có liên kết kém, tải trọng lặp lại sẽ nhanh chóng biến một khuyết tật nhỏ thành vùng bong tróc rõ rệt.
Cấu tạo của sàn bê tông không đồng nhất từ trên xuống dưới. Phần cốt liệu tạo nên bộ khung chịu lực, còn hồ xi măng liên kết các hạt cốt liệu với nhau. Trong quá trình đổ và đầm, một phần hồ xi măng và nước có thể dồn lên bề mặt. Nếu lớp hồ này quá dày, nhiều nước hoặc bị xoa khi chưa đạt trạng thái thích hợp, bề mặt sau cùng có thể mềm hơn đáng kể so với phần bê tông bên dưới.
Khi sàn chịu tải, lớp mặt yếu phải đồng thời chống lại nhiều dạng tác động:
- Ma sát do bánh xe nâng và xe đẩy đổi hướng liên tục.
- Lực nén tập trung tại các bánh xe nhỏ hoặc chân kệ.
- Va đập khi đặt pallet, thả hàng hoặc kéo lê vật nặng.
- Co ngót và biến dạng do bê tông tiếp tục mất nước.
- Sự xâm nhập của bụi, dầu và nước vào các lỗ rỗng trên bề mặt.
Nếu lớp tăng cứng chỉ nằm trên bề mặt mà không hòa nhập với nền bê tông, nó có thể tạo cảm giác cứng khi kiểm tra sơ bộ nhưng nhanh chóng tách ra khi có lực kéo và lực cắt lặp lại. Hiện tượng này thường được gọi là bong lớp mặt hoặc tách lớp. Cốt liệu bên dưới vẫn còn nguyên, nhưng phần vữa mỏng phía trên bị phá vỡ như một lớp phủ độc lập.
Vì sao bề mặt đẹp vẫn có thể bị yếu?
Bề mặt sau khi xoa máy thường có độ phẳng và độ bóng nhất định. Hai đặc điểm này dễ tạo cảm giác sàn đã đạt chất lượng, nhưng không phản ánh đầy đủ khả năng chống mài mòn. Một mặt sàn bóng có thể là kết quả của việc xoa quá nhiều lần, khiến hồ xi măng mịn dồn lên trên và bị nén thành một lớp màng kín. Lớp màng này không đồng nghĩa với bề mặt đặc chắc.
Ngược lại, một bề mặt có độ nhám nhẹ nhưng được hình thành từ nền bê tông ổn định, cốt liệu phân bố tốt và lớp tăng cứng liên kết đúng cách có thể chịu mài mòn tốt hơn. Khi đánh giá chất lượng xoa nền, cần nhìn vào cả trạng thái bề mặt, độ đồng nhất, dấu hiệu phân tầng và khả năng chịu tác động thực tế, thay vì chỉ quan sát độ bóng.
Độ cứng bề mặt sàn bê tông sau khi xoa nền vì thế không thể được kết luận chỉ bằng cảm quan. Kiểm tra cần được thực hiện ở nhiều vị trí, nhất là những khu vực có sự khác biệt về màu sắc, độ hút nước, độ phẳng hoặc tốc độ khô. Những vùng gần cửa kho, mép sàn, vị trí có gió lùa và nơi xe nâng thường xuyên quay đầu thường cần được chú ý riêng.
Phân biệt bong bề mặt với nứt kết cấu
Không phải mọi hư hỏng trên sàn đều là bong lớp mặt. Một số dấu hiệu cho thấy vấn đề có thể liên quan đến co ngót hoặc kết cấu sâu hơn:
- Lớp mặt bong thành vảy mỏng, phần bê tông bên dưới vẫn tương đối đặc: thường liên quan đến chất lượng lớp mặt hoặc kỹ thuật xoa.
- Mặt sàn rỗ, mềm, phát bụi trên diện rộng: có thể liên quan đến cấp phối, lượng nước, đầm nén hoặc bảo dưỡng.
- Vết nứt chạy dài, mở rộng theo thời gian hoặc xuất hiện cùng độ võng: cần đánh giá thêm về nền, kết cấu và tải trọng.
- Khu vực quanh mạch ngừng, khe co giãn hoặc chân cột bị phá hỏng cục bộ: có thể liên quan đến chi tiết cấu tạo và chuyển vị.
Việc phân loại đúng giúp tránh sửa chữa sai cách. Không thể dùng hóa chất tăng cứng dạng lỏng để xử lý một nền bê tông đã mất ổn định hoặc có vết nứt kết cấu. Tương tự, việc chỉ trám các mảng bong mà không tìm nguyên nhân khiến hư hỏng dễ tái diễn ở vùng lân cận.
Sai lầm trong kỹ thuật xoa nền và thời điểm rải bột tăng cứng
Sai lầm phổ biến nhất là coi thời điểm xoa nền như một mốc cố định. Cùng một công trường, nhưng hai ca đổ khác nhau đã có thể hình thành trạng thái bề mặt khác nhau do nhiệt độ, gió, độ ẩm, độ sụt, loại xi măng, phương pháp đầm và điều kiện thông thoáng.
Bề mặt se nhanh trong ngày nắng, có gió khô chưa chắc đã đạt trạng thái thích hợp để rải bột. Ngược lại, trong ngày mát hoặc độ ẩm cao, bê tông có thể giữ nước lâu hơn và cần chờ thêm trước khi đưa máy vào. Không có cơ sở để áp dụng một tỷ lệ cố định cho mọi điều kiện công trường; tốc độ thoát nước phải được đánh giá từ trạng thái thực tế của bê tông và theo dõi liên tục trong ca đổ.
Ba lỗi thường gặp trên mặt sàn
| Lỗi thường gặp | Hậu quả trực tiếp | Dấu hiệu cần lưu ý |
|---|---|---|
| Xoa quá sớm khi bê tông còn nhiều hồ và nước | Kéo hồ xi măng lên trên, làm lớp mặt loãng và yếu hơn | Mặt sàn ướt bóng, nước dồn thành vệt hoặc nổi rõ khi máy đi qua |
| Rải bột khi bề mặt đã mất quá nhiều nước | Bột khó hút ẩm, phân tán không đều và khó liên kết với nền | Bột còn rời, vón cục hoặc có vùng không hòa nhập sau khi xoa |
| Xoa máy quá nhiều hoặc quá lâu | Làm thay đổi cấu trúc lớp mặt, tăng nguy cơ tạo màng hồ mịn và nứt nhỏ | Bề mặt quá bóng, có cảm giác bị “đánh kín” hoặc xuất hiện vảy mỏng |
Một lỗi khác thường xuất hiện khi đội thi công cố gắng xử lý bề mặt đã khô quá nhanh bằng cách tưới hoặc xoa thêm nước. Nước bổ sung tại chỗ làm thay đổi tỷ lệ nước trên xi măng ở lớp mặt, tạo ra những vùng có cường độ không đồng đều. Vùng này có thể nhìn không khác biệt nhiều sau khi hoàn thiện nhưng sẽ phản ứng khác khi chịu mài mòn.
Việc rải bột tăng cứng cũng cần được kiểm soát như một công đoạn kỹ thuật, không phải thao tác rắc vật liệu đơn giản. Nếu bột được dồn vào một vị trí, rải quá dày ở mép hoặc thiếu ở vùng giữa, bề mặt sẽ hình thành các vùng cứng – mềm xen kẽ. Những khác biệt này đặc biệt dễ lộ ra tại lối xe nâng chạy, khu vực quay đầu và vùng thường xuyên chịu va đập.
Kinh nghiệm của người thợ chỉ phát huy giá trị khi được đối chiếu với trạng thái cụ thể của từng ca đổ. Thời điểm xoa nền phải được quyết định tại hiện trường, không nên lấy một mốc giờ cố định làm tiêu chuẩn cho mọi ngày thi công.
Kiểm tra độ cứng sàn bê tông tại hiện trường
Kiểm tra độ cứng sàn bê tông không chỉ nhằm tìm một con số để đưa vào biên bản. Mục đích quan trọng hơn là phát hiện sự không đồng đều giữa các khu vực và xác định xem lớp mặt có thực sự ổn định hay chỉ đang tạo cảm giác chắc do đã được xoa bóng.
Tùy yêu cầu dự án, người giám sát có thể kết hợp nhiều cách đánh giá:
1. Quan sát bề mặt theo vùng: kiểm tra màu sắc, độ bóng, vết xoa, rỗ mặt, vết nứt chân chim và khu vực có dấu hiệu phân tầng.
2. Kiểm tra độ đặc chắc cục bộ: dùng phương pháp hoặc thiết bị phù hợp với hồ sơ kỹ thuật của dự án để so sánh các vị trí nghi ngờ với vùng đạt yêu cầu.
3. Theo dõi khả năng phát bụi: vệ sinh thử một khu vực, quan sát lượng bụi phát sinh và kiểm tra sự thay đổi sau khi sàn bắt đầu chịu tải.
4. Kiểm tra độ bám của lớp mặt: tại vùng nghi ngờ, đánh giá nguy cơ tách lớp trước khi phủ bảo vệ hoặc đưa xe nâng vào vận hành.
5. Đối chiếu nhật ký thi công: xem lại thời điểm đổ, thời điểm xoa, điều kiện thời tiết, cách rải bột và thời điểm bắt đầu bảo dưỡng.
Không nên kết luận từ một điểm kiểm tra duy nhất. Một vị trí tốt không thể đại diện cho toàn bộ nhà kho, cũng như một mảng bong cục bộ chưa đủ để khẳng định toàn bộ cấp phối hoặc sản phẩm có vấn đề. Kết quả đáng tin cậy phải được đặt trong mối quan hệ với bản vẽ phân khu, hướng di chuyển của máy và lịch sử thi công từng khu vực.
Quy trình ứng dụng Sikafloor Chapdur để gia tăng khả năng chống mài mòn
Sikafloor Chapdur là vật liệu tăng cứng bề mặt gốc xi măng, kết hợp cốt liệu được lựa chọn nhằm cải thiện khả năng chống mài mòn cho sàn bê tông. Sản phẩm phát huy hiệu quả khi được đưa vào đúng thời điểm, đúng định mức và trên một nền bê tông có chất lượng phù hợp.
Điểm cần nhấn mạnh là Chapdur không phải lớp sơn phủ để che lấp một bề mặt yếu. Vật liệu cần liên kết với hồ xi măng trên nền khi nền vẫn còn đủ ẩm và đang ở trạng thái thích hợp để tiếp nhận lớp tăng cứng. Nếu rải quá sớm, bột có thể bị kéo chìm hoặc hòa vào lượng nước dư. Nếu rải quá muộn, bột khó tạo liên kết đồng nhất với nền.
Định mức sử dụng phải căn cứ vào thiết kế, loại tải trọng, phương thức vận hành và hướng dẫn kỹ thuật của hệ sản phẩm. Những khu vực chỉ có người đi bộ hoặc xe đẩy nhẹ sẽ có yêu cầu khác với lối xe nâng hoạt động liên tục. Không nên tự động chọn mức cao hơn để bù cho nền bê tông không đạt chuẩn, bởi tăng lượng bột không thể thay thế việc xử lý nền, kiểm soát cấp phối hay bảo dưỡng.
Trình tự thi công cần được kiểm soát
Quy trình thực tế có thể thay đổi theo điều kiện công trường, nhưng về nguyên tắc cần bảo đảm các bước sau:
1. Đánh giá trạng thái bê tông trước khi rải. Bề mặt cần đạt độ se phù hợp, đủ ổn định để người và thiết bị thao tác mà không làm phá hỏng lớp trên cùng. Không nên chỉ dựa vào số giờ kể từ lúc đổ vì tốc độ đông kết thay đổi theo thời tiết và cấp phối.
2. Rải lớp bột đầu tiên với độ phủ đồng đều. Vật liệu cần được phân bố đều trên toàn vùng thi công, tránh dồn thành đống hoặc rải quá mỏng ở các góc. Lớp đầu tiên thường được đưa vào khi bề mặt còn khả năng cung cấp đủ ẩm cho quá trình liên kết.
3. Xoa để vật liệu hòa nhập với nền. Máy xoa cần được điều chỉnh theo trạng thái bề mặt. Tốc độ và số lần xoa phải vừa đủ để làm đặc lớp mặt, không tạo ra một màng hồ quá mịn hoặc làm bề mặt bị cháy.
4. Rải phần vật liệu còn lại theo hướng phân bố chéo. Cách rải thay đổi hướng giúp giảm nguy cơ tạo vệt và hỗ trợ độ đồng nhất giữa các dải thi công. Các khu vực biên, quanh cột và gần mạch ngừng cần được xử lý cẩn thận vì thường khó nhận đủ vật liệu như vùng giữa sàn.
5. Hoàn thiện bề mặt và chuyển sang bảo dưỡng. Sau khi đạt độ hoàn thiện yêu cầu, sàn cần được bảo vệ khỏi mất nước quá nhanh, mưa, bụi bẩn và các hoạt động đi lại không cần thiết.
Tại các khu vực có yêu cầu chống mài mòn cao, việc phân chia mẻ đổ và bố trí đường đi của máy xoa cũng quan trọng không kém bản thân vật liệu. Nếu máy phải quay lại trên vùng đã bắt đầu se cứng, bề mặt có thể xuất hiện khác biệt về độ bóng và độ đặc. Mạch tiếp giáp giữa các dải thi công cũng là nơi cần theo dõi trong giai đoạn nghiệm thu.
Khi nào bột tăng cứng không thể giải quyết vấn đề?
Chapdur không thể khắc phục triệt để những nền bê tông đã bị phân tầng nghiêm trọng, nhiều nước, rỗng hoặc có cường độ không phù hợp với tải trọng khai thác. Nếu phần bê tông bên dưới yếu, lớp tăng cứng dù có độ cứng cao vẫn chỉ làm tăng khả năng chịu mài mòn ở lớp ngoài trong phạm vi giới hạn.
Trước khi thi công, cần xem xét:
- Cấp phối và yêu cầu cường độ của bê tông nền.
- Độ sụt thực tế và khả năng xuất hiện nước trên bề mặt.
- Phương án đầm, san và xoa nền.
- Tải trọng bánh xe, tần suất lưu thông và loại hàng hóa.
- Điều kiện thông gió, nắng, gió và khả năng bảo dưỡng sau thi công.
- Các vị trí mạch ngừng, khe co giãn và chi tiết tiếp giáp.
Một sản phẩm tốt chỉ có thể hoạt động trong hệ thống được thiết kế và thi công đúng. Tư duy “rắc bột là đủ” thường khiến nhà thầu bỏ qua những điều kiện quyết định chất lượng thật của sàn.
Cơ chế thẩm thấu của hóa chất tăng cứng dạng lỏng trong cấu trúc bê tông
Bên cạnh bột tăng cứng rắc khô, hóa chất tăng cứng bề mặt dạng lỏng như Sikafloor CureHard-24 có cách hoạt động khác. Sản phẩm thuộc nhóm dung dịch silicate, được sử dụng để làm đặc và giảm phát bụi cho bề mặt bê tông phù hợp.
Khi được thi công trên nền bê tông có hệ mao quản, dung dịch có thể thẩm thấu vào lớp bề mặt. Tại đây, silicate phản ứng với các thành phần còn lại trong cấu trúc xi măng để hình thành thêm sản phẩm liên kết dạng gel. Quá trình này giúp giảm khoảng rỗng, làm bề mặt đặc hơn và hạn chế sự tách rời của các hạt mịn.
Cơ chế này khác với Chapdur. Bột tăng cứng tạo nên một lớp bề mặt có cốt liệu chống mài mòn được đưa vào trong quá trình hoàn thiện bê tông. Hóa chất dạng lỏng chủ yếu tác động vào cấu trúc mao quản của lớp bê tông đã hình thành. Một sản phẩm làm việc theo hướng bổ sung vật liệu ở lớp mặt, sản phẩm kia cải thiện độ đặc chắc của nền bề mặt.
| Tiêu chí | Bột tăng cứng rắc khô | Hóa chất tăng cứng dạng lỏng |
|---|---|---|
| Thời điểm sử dụng | Trong giai đoạn hoàn thiện bê tông tươi | Trên bề mặt bê tông đã đạt điều kiện thi công phù hợp |
| Cách tác động | Liên kết với lớp hồ xi măng, bổ sung cốt liệu chống mài mòn | Thẩm thấu và làm đặc hệ mao quản ở lớp bề mặt |
| Mục tiêu chính | Tăng khả năng chống mài mòn và cải thiện độ cứng lớp mặt | Giảm phát bụi, làm đặc và hỗ trợ bảo vệ bề mặt |
| Giới hạn | Phụ thuộc lớn vào chất lượng nền và thời điểm rải | Không xử lý được nền yếu, nứt kết cấu hoặc bong lớp sâu |
| Phù hợp với | Sàn mới đổ, sàn nhà xưởng cần chịu mài mòn | Sàn bê tông cần giảm bụi hoặc cải thiện độ đặc chắc bề mặt |
Không nên đánh đồng tăng cứng với gia cường kết cấu
Hóa chất dạng lỏng có thể giúp bề mặt ít bụi và ổn định hơn, nhưng không biến một nền bê tông yếu thành kết cấu chịu tải cao. Nếu sàn đã có vùng rỗng, nứt sâu, mất liên kết hoặc bong thành mảng, cần loại bỏ phần hư hỏng, xác định nguyên nhân và lựa chọn vật liệu sửa chữa phù hợp trước khi tính đến bước làm đặc bề mặt.
Việc xử lý cũng cần dựa trên độ sạch và khả năng thẩm thấu của nền. Dầu, sáp, màng bảo dưỡng, bụi xi măng hoặc lớp phủ cũ có thể cản trở sự xâm nhập của dung dịch. Vì vậy, công đoạn chuẩn bị bề mặt không nên bị rút ngắn chỉ vì hóa chất được quảng bá là dễ thi công.
Một sai lầm thường gặp là sử dụng hóa chất dạng lỏng như giải pháp thay thế cho việc đánh giá độ cứng sàn bê tông. Thực tế, hai công việc này phục vụ hai mục tiêu khác nhau. Kiểm tra giúp xác định tình trạng nền; hóa chất chỉ được lựa chọn sau khi biết nền đang thiếu điều gì và còn khả năng cải thiện đến đâu.
Tiêu chuẩn bảo dưỡng và lộ trình chịu tải cho sàn nhà xưởng công nghiệp
Bảo dưỡng quyết định mức độ ổn định của lớp mặt không kém quá trình xoa nền. Bê tông cần thời gian để tiếp tục thủy hóa, phát triển liên kết và giảm nguy cơ mất nước quá nhanh. Nếu bề mặt bị khô đột ngột, lớp ngoài có thể co ngót trước phần bên trong, từ đó xuất hiện nứt nhỏ hoặc suy giảm độ đặc chắc.
Trong điều kiện nắng, gió hoặc thông gió mạnh, cần đặc biệt chú ý đến thời điểm bắt đầu bảo dưỡng. Che phủ, dùng hợp chất bảo dưỡng hoặc áp dụng biện pháp phù hợp theo hồ sơ kỹ thuật sẽ giúp hạn chế sự bay hơi quá nhanh. Cách làm cụ thể phải tương thích với hệ vật liệu tiếp theo; chẳng hạn, một số lớp phủ hoàn thiện yêu cầu nền không còn màng bảo dưỡng gây cản trở độ bám.
Lộ trình chịu tải cũng nên được lập từ đầu thay vì chờ đến khi sàn hoàn thiện mới quyết định. Một khung tham khảo thường được tổ chức theo mức độ tăng dần:
| Giai đoạn sau thi công | Hoạt động có thể xem xét | Điều kiện đi kèm |
|---|---|---|
| Giai đoạn đầu | Đi bộ nhẹ và công tác kiểm tra cần thiết | Không kéo lê vật nặng, không tập kết vật liệu tùy tiện |
| Giai đoạn tiếp theo | Xe đẩy hoặc phương tiện tải nhẹ theo khu vực | Chỉ thực hiện khi bề mặt ổn định và được người phụ trách cho phép |
| Khi bê tông đạt mốc thiết kế | Vận hành theo tải trọng khai thác đã tính toán | Cần đối chiếu hồ sơ thiết kế, kết quả kiểm tra và điều kiện thực tế |
Các mốc thời gian trên không thay thế cho yêu cầu kỹ thuật của dự án. Bê tông thường được đánh giá theo mốc 28 ngày, nhưng việc đạt mốc này không có nghĩa mọi sàn đều tự động đủ điều kiện cho mọi loại xe nâng hoặc tải trọng. Tải trọng bánh xe, kích thước bánh, tần suất quay đầu, độ phẳng sàn và tình trạng khe co giãn đều ảnh hưởng đến mức độ hư hỏng.
Áp lực tiến độ thường bắt đầu từ việc cho sàn chịu tải sớm
Khi kho cần đưa vào vận hành gấp, phần bị rút ngắn đầu tiên thường là thời gian bảo dưỡng hoặc thời gian chờ trước khi cho xe chạy. Quyết định này có thể chưa tạo ra hư hỏng ngay lập tức, nhưng làm giảm biên an toàn của lớp mặt. Những vùng vốn đã có sai khác về độ đặc chắc sẽ bị phát hiện sớm hơn qua bụi, vảy mặt hoặc mảng bong.
Một kế hoạch chịu tải hợp lý nên trả lời được các câu hỏi:
- Khu vực nào được phép đi bộ và khu vực nào phải tiếp tục phong tỏa?
- Xe đẩy, xe nâng tay và xe nâng động cơ được đưa vào ở những thời điểm nào?
- Có cần bố trí lối đi tạm để tránh quay đầu trên vùng mới hoàn thiện không?
- Pallet hoặc hàng hóa có được tập kết cố định trên sàn trong giai đoạn đầu không?
- Ai là người xác nhận điều kiện mở từng khu vực?
Nếu không có người chịu trách nhiệm rõ ràng, lịch thi công dễ bị thay thế bằng quyết định tại chỗ của đội vận hành. Khi đó, một khu vực được mở sớm có thể kéo theo việc toàn bộ sàn phải chịu tải trước khi đạt điều kiện phù hợp.
Xử lý bề mặt bê tông yếu: cần bắt đầu từ nguyên nhân
Khi phát hiện bề mặt yếu, không nên vội phủ hóa chất hoặc sơn hoàn thiện để che dấu hiệu hư hỏng. Trước hết cần xác định phạm vi, chiều sâu và dạng hư hỏng. Một mặt sàn phát bụi nhẹ sẽ có hướng xử lý khác với mặt sàn bong vảy, rỗ sâu hoặc mất liên kết trên diện rộng.
Quy trình đánh giá thường nên bao gồm:
1. Khoanh vùng các vị trí có bụi, rỗ, bong hoặc thay đổi màu sắc.
2. Loại bỏ phần vật liệu không liên kết để xác định nền còn lại.
3. Kiểm tra xem hư hỏng chỉ nằm ở lớp mặt hay đã đi sâu vào bê tông.
4. Đối chiếu với nhật ký đổ bê tông, thời điểm xoa và điều kiện bảo dưỡng.
5. Đánh giá tải trọng thực tế so với tải trọng đã tính trong thiết kế.
6. Chọn giải pháp sửa chữa theo nguyên nhân, không theo biểu hiện bề mặt đơn thuần.
Với vùng hư hỏng nông và nền bên dưới còn ổn định, có thể xem xét mài bỏ phần yếu, làm sạch, xử lý bằng hệ vật liệu phù hợp rồi hoàn thiện lại. Với vùng bong sâu hoặc có dấu hiệu phân tầng, cần sửa chữa sâu hơn. Trong trường hợp nền bê tông không đạt yêu cầu chịu lực, việc tăng cứng bề mặt chỉ có tác dụng hạn chế và không thể thay thế biện pháp gia cường hoặc thay thế kết cấu.
Đây cũng là lý do cần kiểm tra trước khi lựa chọn giữa bột tăng cứng, hóa chất dạng lỏng, vữa sửa chữa hay hệ phủ hoàn thiện. Không có một vật liệu duy nhất phù hợp cho mọi dạng sàn yếu.
Vị trí của người giám sát trong chuỗi quyết định
Sự cố bong tróc tại kho vận thường không đến từ một quyết định sai duy nhất. Nó hình thành từ nhiều điều chỉnh nhỏ: đổ bê tông khi điều kiện thời tiết thay đổi, rút ngắn thời gian chờ, cho phép thêm nước trên mặt, rải bột không đều, xoa quá lâu hoặc mở sàn sớm hơn kế hoạch. Mỗi việc riêng lẻ có thể bị xem là không nghiêm trọng, nhưng tổng hợp lại sẽ làm giảm đáng kể độ ổn định của lớp mặt.
Vai trò của người giám sát là nối các công đoạn đó thành một chuỗi có kiểm soát. Người này không chỉ kiểm tra sản phẩm được giao đến công trường, mà còn phải theo dõi trạng thái bê tông, điều chỉnh thời điểm thi công, ghi nhận điều kiện môi trường và kiểm soát việc bảo dưỡng sau hoàn thiện.
Đối với dự án sử dụng Sikafloor Chapdur hoặc hóa chất tăng cứng như Sikafloor CureHard-24, hồ sơ kỹ thuật của sản phẩm cần được đọc cùng với điều kiện thực tế của sàn. Định mức, thời điểm thi công, phương pháp chuẩn bị nền và yêu cầu bảo dưỡng đều có thể ảnh hưởng đến hiệu quả. Không nên tách hướng dẫn vật liệu khỏi cấp phối bê tông, tải trọng khai thác và lịch vận hành của kho.
Khi bột tăng cứng được sử dụng đúng định mức, đúng thời điểm, trên nền bê tông phù hợp và được bảo dưỡng đầy đủ, khả năng chống mài mòn của sàn sẽ được cải thiện rõ rệt. Nhưng nếu nền đã yếu, bề mặt bị mất nước sớm hoặc sàn bị ép tải quá nhanh, không sản phẩm nào có thể bảo đảm loại bỏ hoàn toàn nguy cơ bong tróc.
Bong tróc bề mặt không chỉ là câu chuyện của vật liệu tăng cứng. Đó là khoảng cách giữa quy trình được thiết kế trên giấy và những gì thực sự diễn ra tại công trường trong từng giờ thi công.
Độ bền sàn bê tông mài bóng hay sàn kho vận không được quyết định vào thời điểm máy xoa dừng lại. Nó được quyết định bởi chất lượng nền, cách kiểm soát hồ dầu, thời điểm rải vật liệu, số lần xoa, chế độ bảo dưỡng và cách đưa sàn vào khai thác. Muốn tăng cứng bề mặt sàn nhà xưởng một cách bền vững, cần nhìn toàn bộ hệ thống thay vì tìm một sản phẩm để bù cho quy trình chưa đúng.
Với các dự án mới, kiểm soát từ ca đổ đầu tiên luôn ít tốn kém hơn sửa chữa sau khi kho đã vận hành. Với sàn đã xuất hiện dấu hiệu yếu mặt, kiểm tra đúng nguyên nhân sẽ giúp lựa chọn giải pháp phù hợp hơn, tránh phủ chồng nhiều lớp nhưng không xử lý được phần nền bên dưới. Sàn đạt chất lượng không phải là sàn nhìn cứng ngay ngày bàn giao, mà là sàn giữ được độ ổn định khi bắt đầu chịu đúng loại tải trọng mà nó được thiết kế để phục vụ.
